2019年10月28日,山冶設計水務工程技術分公司接到緊急任務,為迎接上級單位檢查,萊鋼特鋼區新中型項目的廠區景觀綠化工程于11月10日前完成施工并通過驗收。面對7410m2的綠化區域面積,要在14天的時間內完成現場調研、方案設計、效果圖設計、施工圖設計、苗木采購、綠化施工和修剪養護,并且高質量、高標準迎接驗收和檢查任務,水務公司景觀專業同志著實捏了把汗。

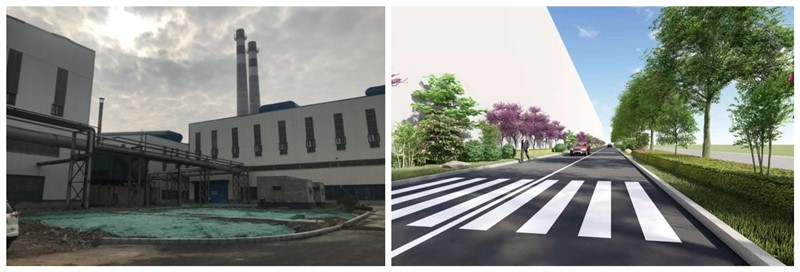

圖1 核心綠化區現狀圖 圖2 設計效果圖
時間緊,任務重,各工序如何有效銜接;設計方案和效果展示能否獲得認可;時值秋末冬初,已不是苗木種植的最佳時機;大部分喬灌木已經開始落葉,如何能展示出綠化效果;景觀專業施工管理經驗薄弱,如何能高質量完成任務……而這個年輕且稚嫩的團隊,并沒有被面前的困難所嚇倒,面對困難和挑戰,景觀專業立即組織9名同志收拾行裝,攜帶裝備,星夜兼程趕赴現場,方案研討、效果展示、施工圖設計、人員組織、施工單位招標、成本控制、工程進度管理、安全防控和應急預案等,現場同志各司其責,各項工作交叉進行,所有工作都在緊鑼密鼓地進行。
10月29日,完成方案設計并通過相關審查;
10月31日,完成施工圖設計并確定工程量單;
11月1日,施工單位招標,確定施工單位;
11月2日,施工單位進場;
11月8日,施工完成;
11月9日,養護修建;
……

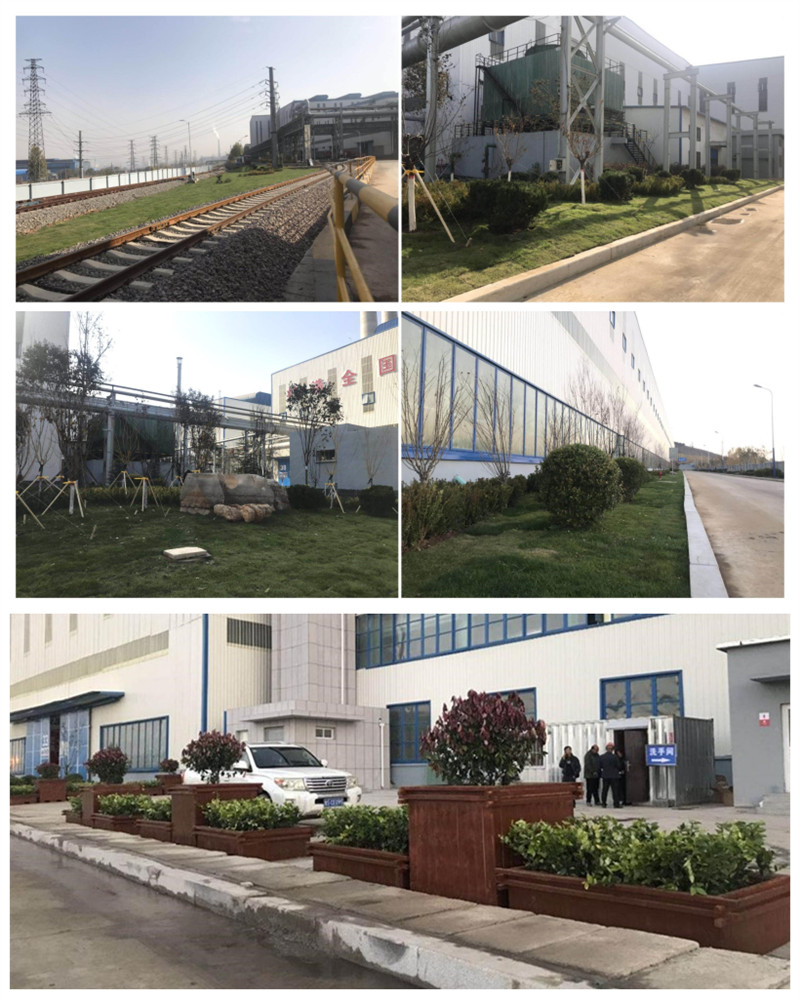

圖3 工程成果展示
2019年11月10日下午,項目順利通過驗收。水務公司景觀專業同志緊繃14天的神經終于可以放松下來。本項目在整個推進過程中,目標清晰,分工明確,進度、質量、安全和效果嚴格把控;對于景觀工程設計來說,實現了理論與實踐相結合,達到以踐促學的目的,技術水平有了較大提升,并對于綠色生態工廠市場進行了更深入的探索;對景觀工程總承包做了一次大膽嘗試,實現業績上的突破,更加堅定景觀工程總承包和運營的信心。水務公司所有景觀專業同志為了責任和使命,為青山綠水的建設,勇于挑戰,不斷探索。
版權:山東省冶金設計院股份有限公司 備案號:魯ICP備09095793號
