6月3日,伴隨著第一支錨桿鋼順利進入冷床并取樣檢測合格,標志著由公司總承包的《新泰炎鑫礦用材料加工有限公司開坯機組改造項目》取得圓滿成功。
該項目的主要總承包內容為:拆除原有的Φ520三輥軋機、減速機及齒輪座,更換成Φ550軋機及聯合減速機,增加接軸托架并適應性改造相關的公輔系統,解決原設備故障率高,換輥時間長,軋鋼過程中容易出現鋼材的不咬入或者跳電導致的廢鋼事故發生的弊端,并有利于后期原料及產品尺寸拓展。

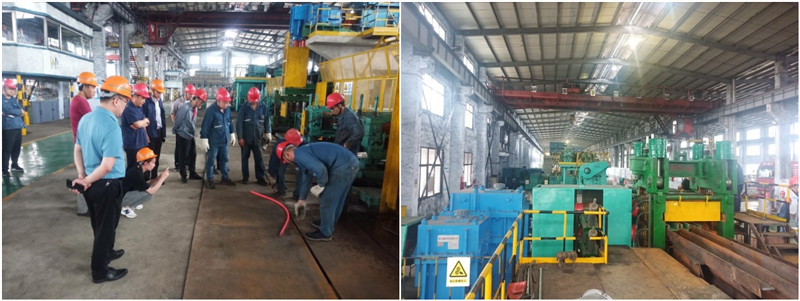

該項目現場施工累計進行了64天,其中舊設備拆除工作10天,新設備的土建工作25天,設備及管路安裝工作20天,設備冷調試工作5天,熱調試工作3天。
本次改造項目做為炎鑫公司年度重大改造項目受到了其公司領導的高度重視,改造前期及施工過程中多次組織專家論證并親赴現場指揮,監督工程安全、質量及進度的執行情況。我單位派出常駐現場管理人員兩名,設計服務人員根據現場需求隨機調配的方式,順利完成了本次改造任務。
